工程播报 | 交房倒计时,给美好生活一个超前答案!

作者:admin | 分类:房产资讯 | 浏览:18 | 时间:2023-11-16 19:13:52


工程播报

— SANJIU JIUHEMANOR

朔风始起,万物竞藏

随着立冬的到来

冬天的脚步翩然而至,季节交替间

玖和府的面貌也在逐步焕新

全体成员拉满弓弦,加速追赶各工程节点

有序推进施工建设

最新工程进度,邀您启鉴

丨项目鸟瞰图

工程进度

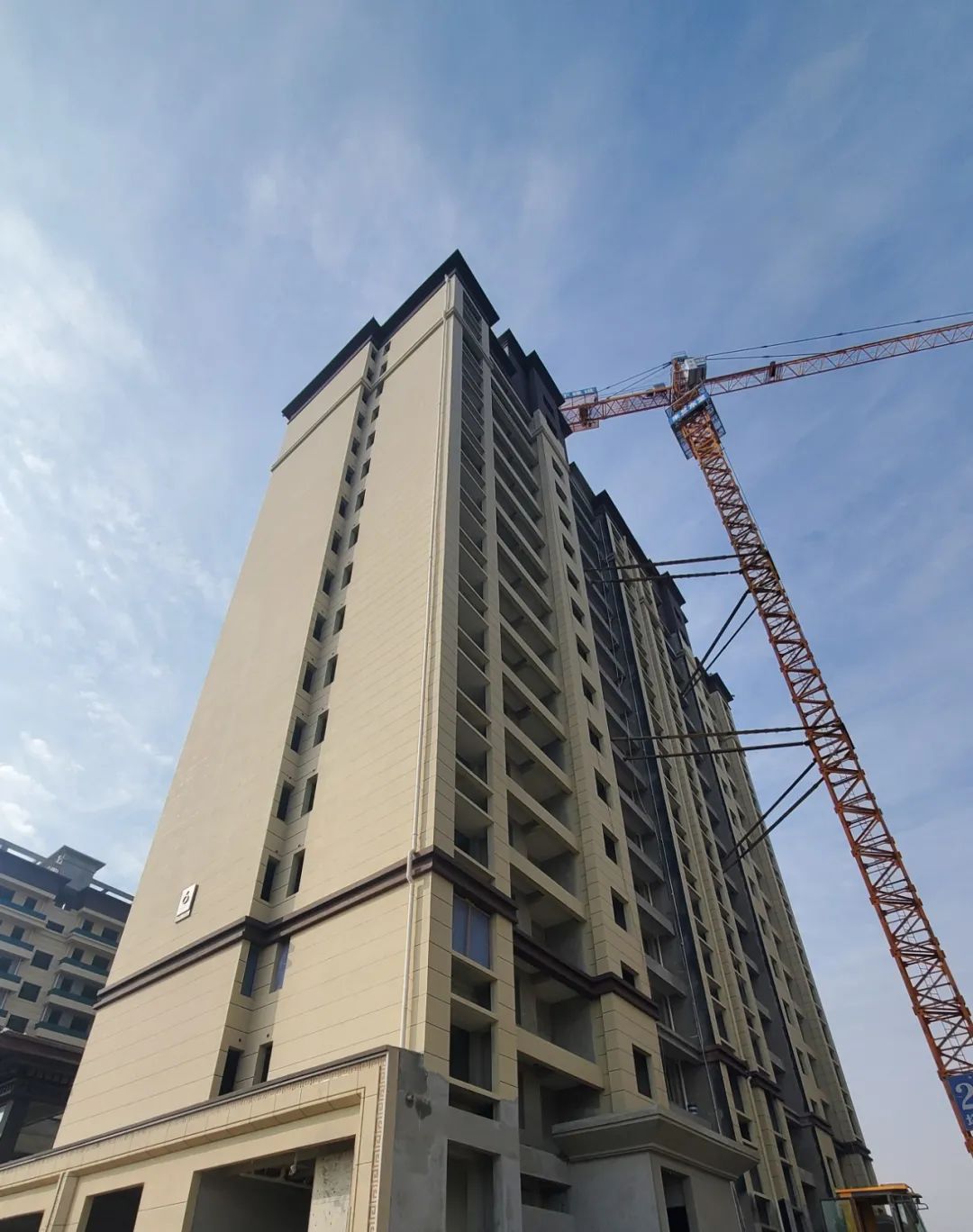

1#楼进度

公区地砖:施工完成90%

电梯安装完成80%

入户门进场,安装施工中

室内穿线完成80%

丨现场实拍图

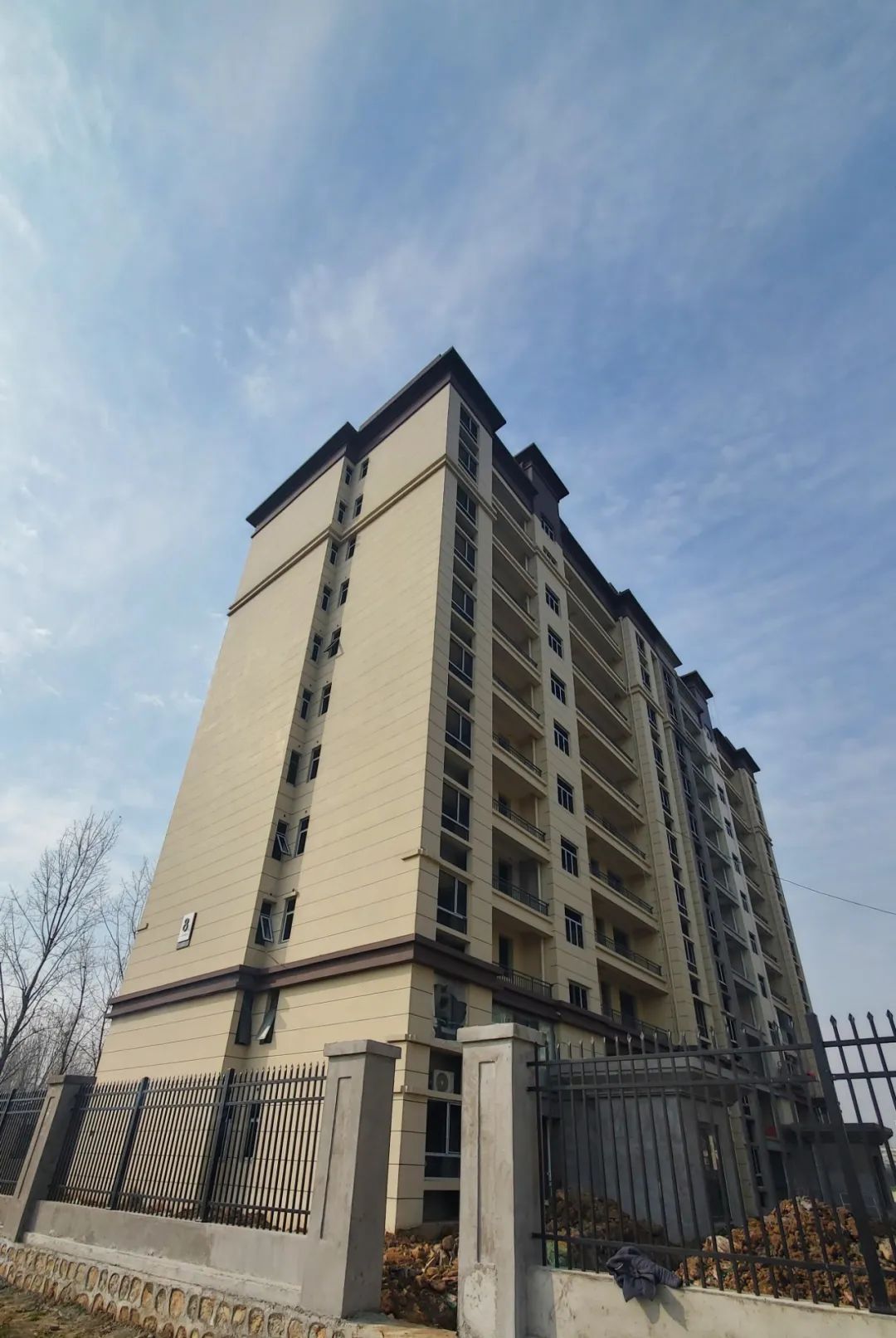

2#楼进度

公区地砖:施工完成70%

电梯安装完成80%

入户门进场,上楼中


丨现场实拍图

3#楼进度

砌筑全部完成

内粉完成100%,外粉完成100%

喷漆完成55%

3#楼南园区绿化回填土完成100%

电管准备安装,水管完成100%

丨现场实拍图

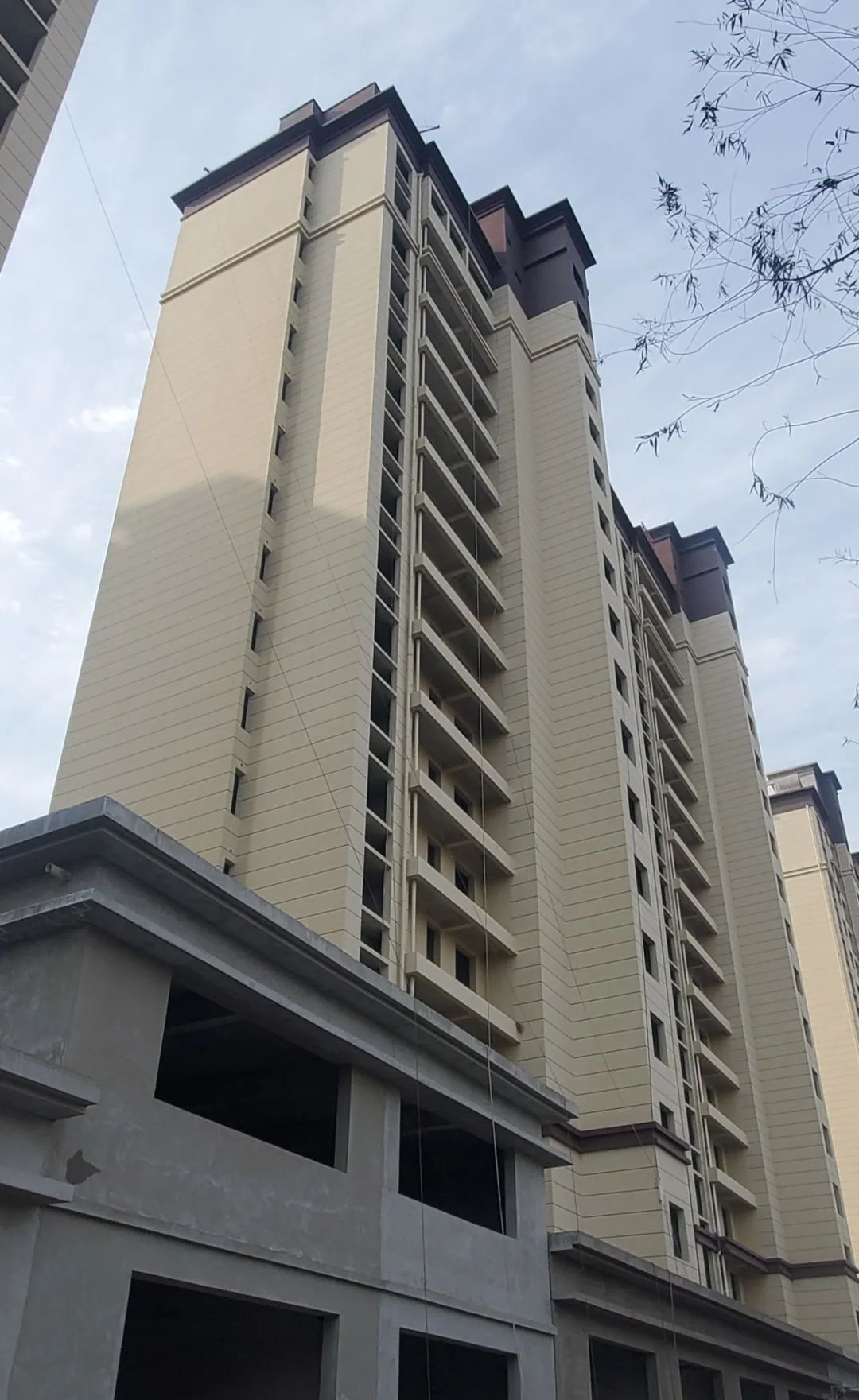

5#楼进度

 内粉完成100%,外粉完成100%

外墙喷涂完成65%

水、电管完成90%

丨现场实拍图

6#楼进度

内粉完成100%,外粉完成100%

外墙喷涂65%

水、电管完成100%

丨现场实拍图

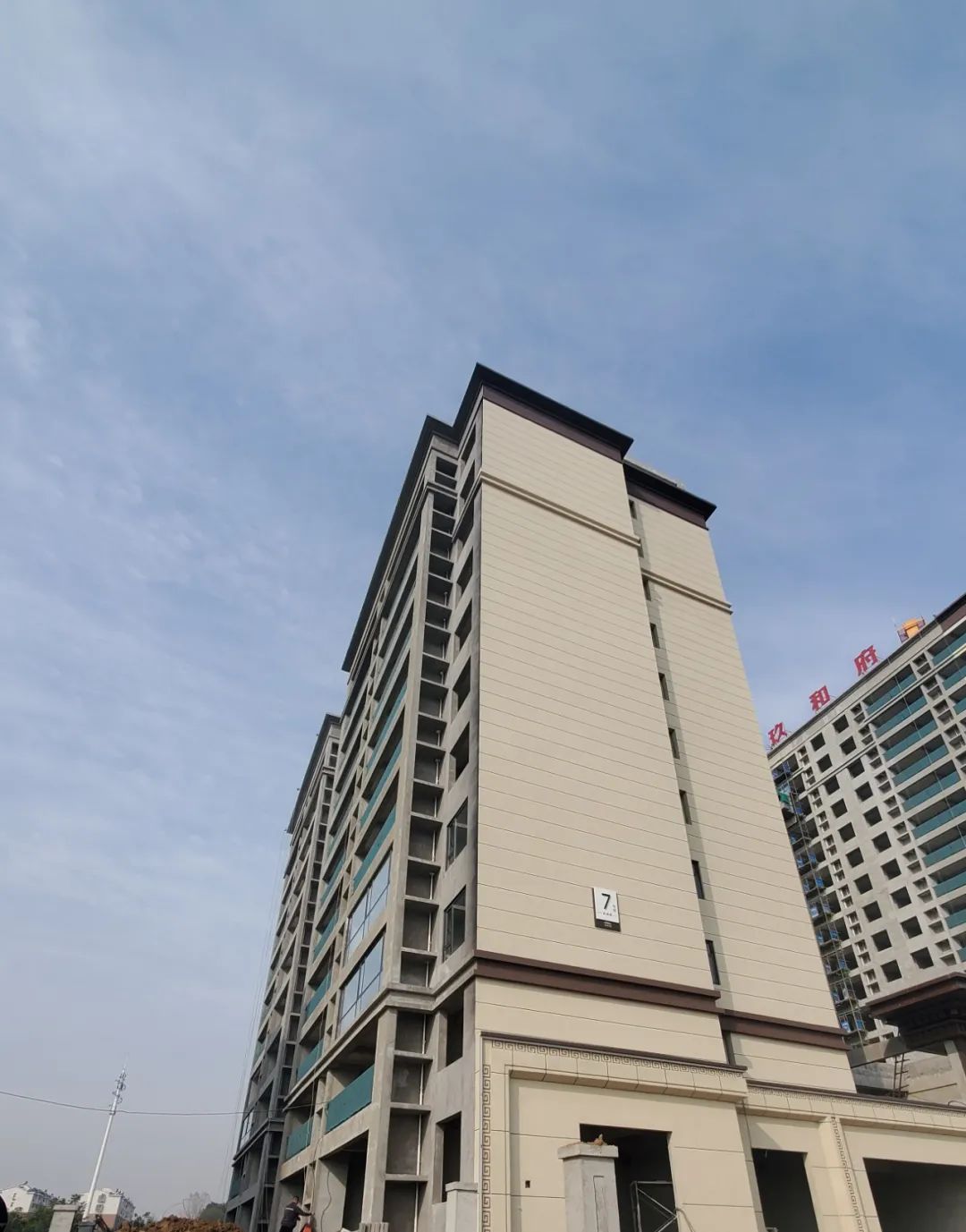

7#楼进度

外墙漆开始喷涂完成80%

水、电管完成100%

丨现场实拍图

8#楼进度

外墙漆全部完成

水、电管完成100%

丨现场实拍图

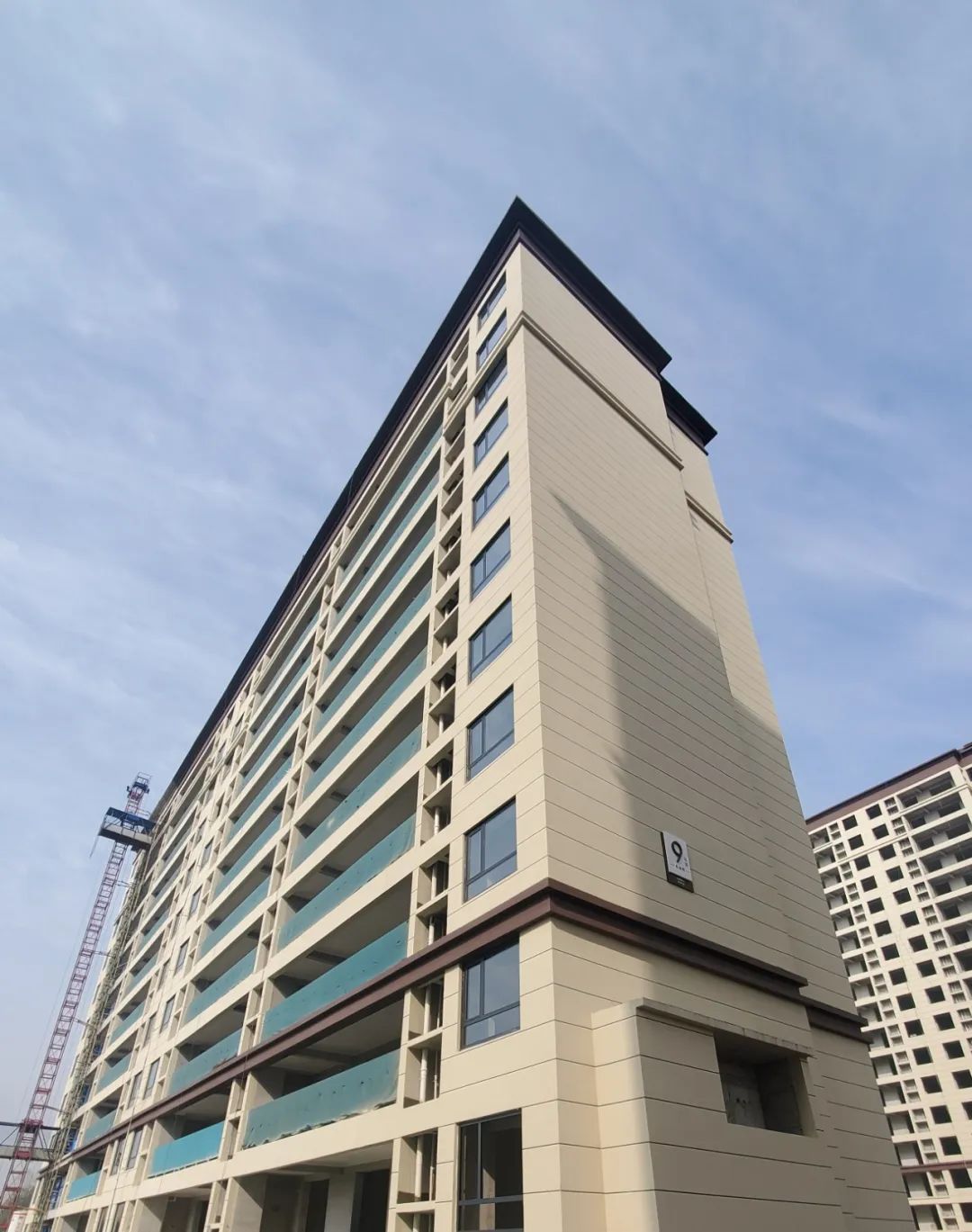

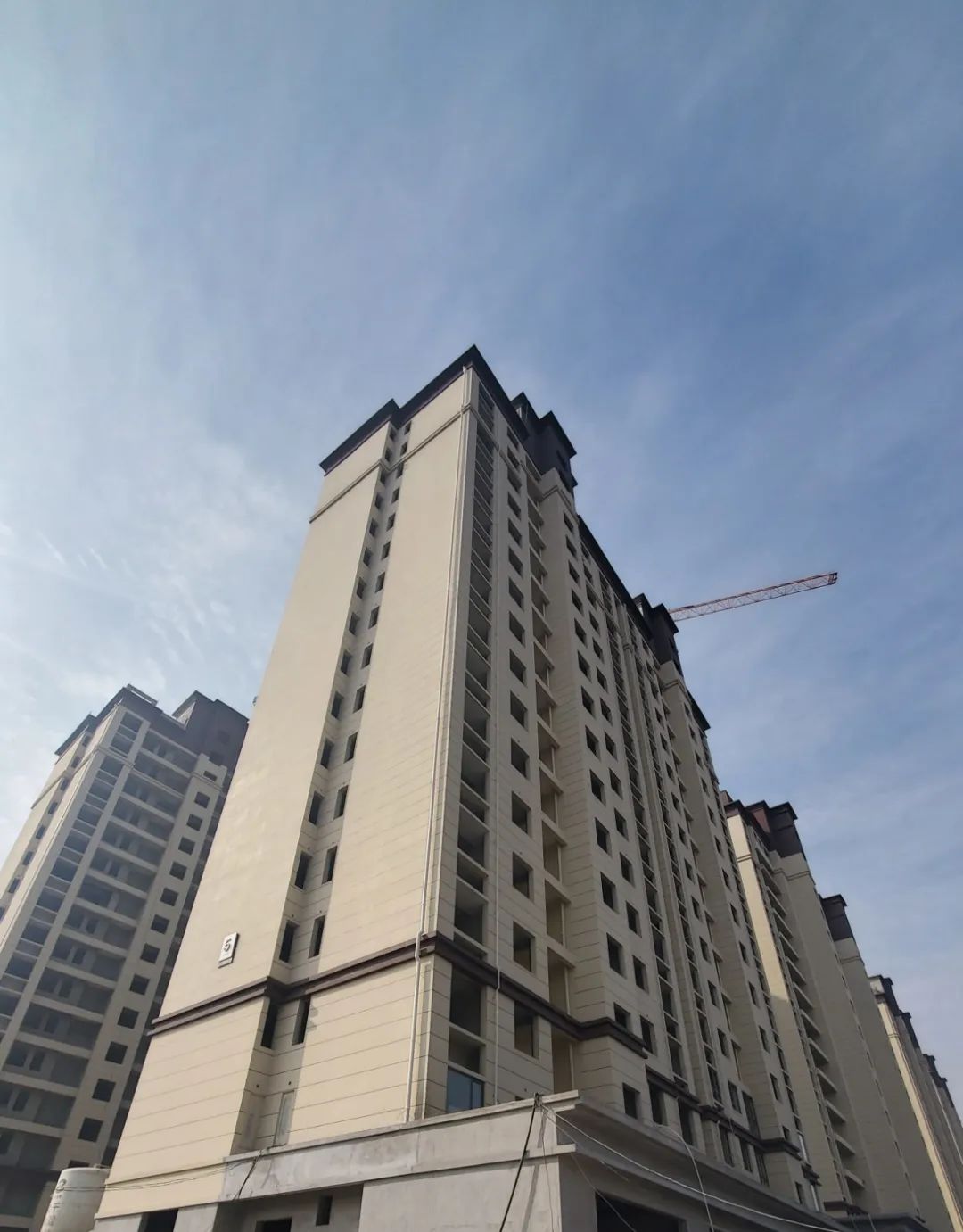

9#楼进度

电梯、窗户安装完成

外墙漆完成95%

公区地面贴砖完成

一层墙砖开始铺贴

水电穿线完成80%

丨现场实拍图

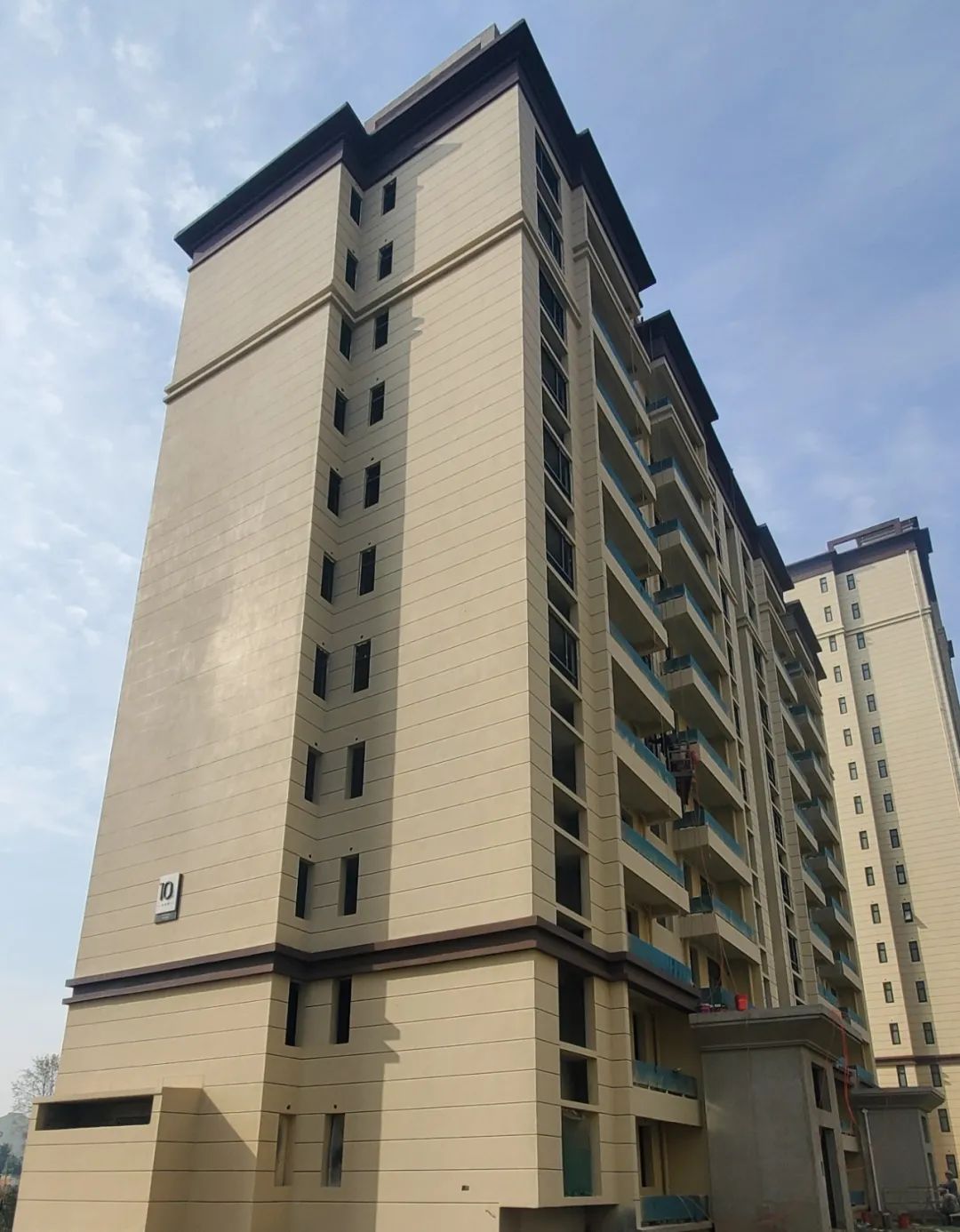

10#楼进度

电梯安装完成

外墙漆完成70%

窗框安装完成70%

公共底面贴砖2层以上完成,1层未施工

公共批白完成一遍

丨现场实拍图

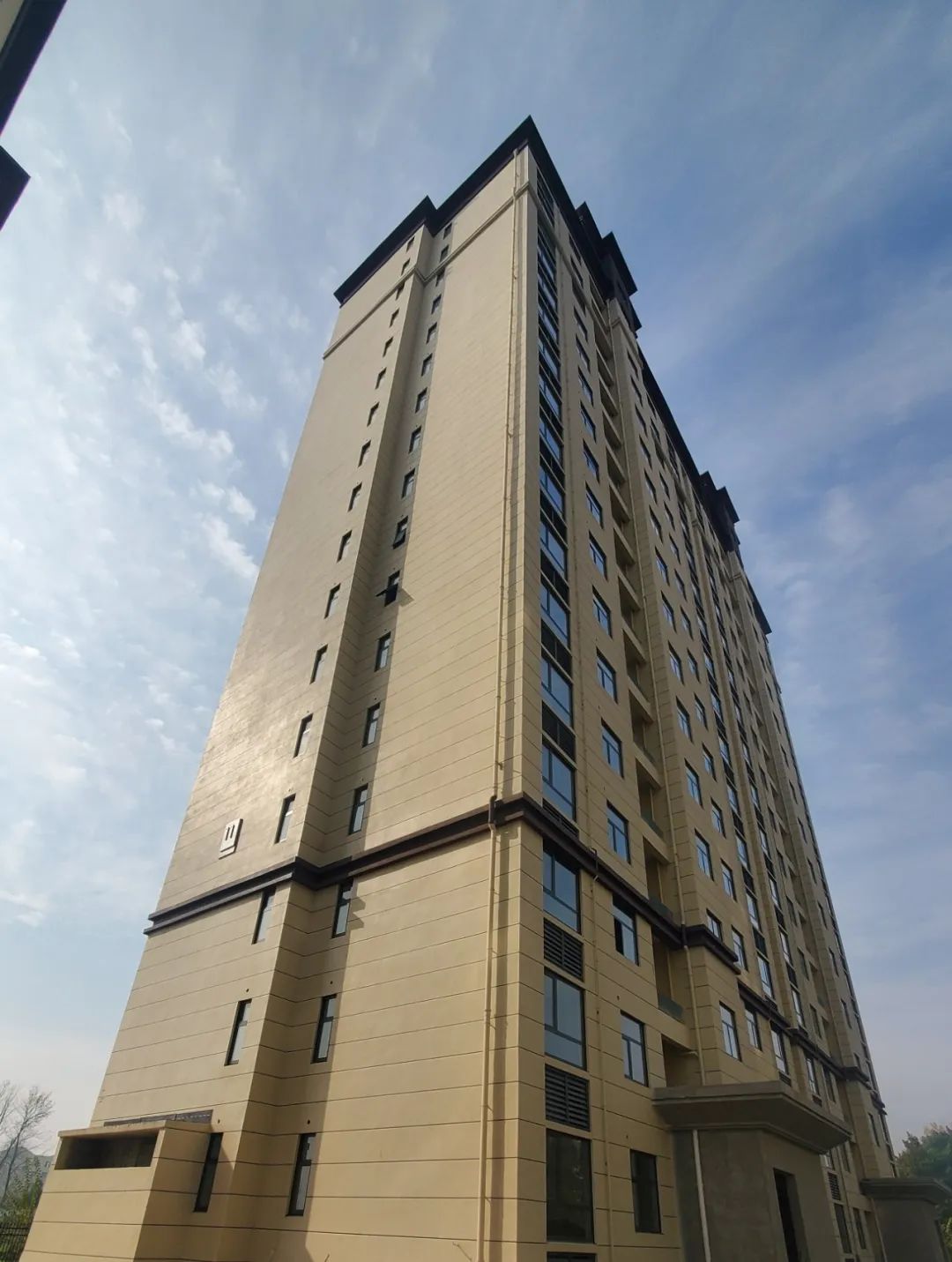

11#楼进度

电梯、窗户安装完成

外墙漆完成95%

公区地面贴砖完成

公区批白完成80%

百叶窗安装完成,水电穿线完成

丨现场实拍图

商业施工进度

1#楼:北商业门安装完成80%

2#楼:北商业门安装完成80%

3#楼:商业砌筑完成100%,内粉完成100%

5#楼:商业回填完成,砌筑完成,内粉完成100%

丨现场实拍图

感恩您的选择与信赖

玖和府以匠心筑品质

一步步兑现家期承诺

不遗余力的守护每一份美好

后续工程进度,敬请持续关注

欢迎莅临品鉴

建面约118-142㎡精装准现房火热销售中

择居品质大盘,让生活时刻拥享美好!

定房特惠



首付分期5万起
买精装准现房
轻松置业住城芯



明星户型 · 超大赠送






三玖•玖和府
刷新舞钢交房新速度
城央精装房,交房即可入住
诚邀品鉴



end

三玖·玖和府
住在花园里的洋房
中芯之地 美境阔府
建面约118-142㎡府系洋房,恭迎品鉴!

1、本资料发布时间为2023年11月16日,不作为要约或承诺,双方权利义务以最终签订的《商品房买卖合同》约定为准。
2、本资料对周边环境、交通、教育、商业及其他配套设施的介绍,旨在提供相关信息,不意味着本公司对此作出要约或承诺,最终以政府批准的详细规划公示为准。
3、本资料内相关文字、图片以及建筑设计效果仅为对项目所做的概念性、意向性初步展示,仅供参考,不视为本公司对此作出的承诺,最终以政府相关部门批准文件、图则为准。
4、本宣传资料所涉及的户型面积均为预计规划建筑面积,旨在为客户提供装修参考方案,仅供客户参考,并非交付标准;相同户型单位因楼栋、楼层、单位等不同,局部结构、管道、面积等可能有所不同,且存在镜像关系。具体情况详询现场置业顾问。
5、本资料部分图片来源或修改自互联网,并非本项目建设标准,主要目的在于信息分享,让更多人获取所需资讯,版权归原作者所有,如原作者表明身份要求本公司停止使用该素材的,请及时与本公司联系进行删除。
6、本资料相关内容不排除因政府相关规划、规定及开发商未能控制的原因而发生变化,本公司保留对宣传资料的修改权利,敬请留意最新资料。

发表评论

取消
微信二维码
支付宝二维码
